پروژه ایستگاههای هشت گانه مترو خط یک تبریز

برچسب ها پروژه ها
  تاریخ انتشار : ۱۳۹۳/۱۲/۰۷   تعداد بازدید : 222
بازدید رئیس هیئت مدیره و مدیران ارشد ملی ساختمان از پروژه مترو تبریز

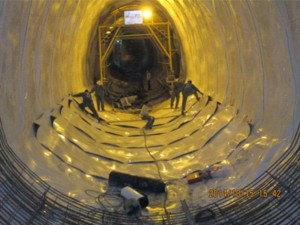

تونل قطعه 6 و7 قطار شهری

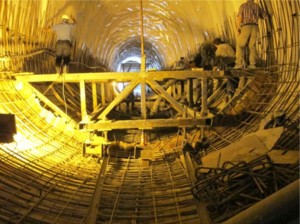

اجرای عملیات لاینینگ کف تونل جنوبی و ادامه لاینیگ تونل شمالی / اجرای ستون های میانی ایستگاه / قالب­بندی سقف طبقه سکو (کف تیکت هال)

با ساخت 2 دهنه قالب مجزا برای هر تونل سرعت عملیات اجرایی را بالا برده و عملیات لاینینگ همزمان از دو جبهه با سرعت در حال اجرا می باشد.

ایستگاه شهید بهشتی (شماره 10)

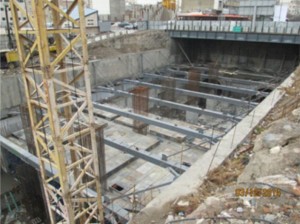

اتمام ساخت و نصب کل استرات های سازه نگهبان

نصب دستگاه تاورکرین در مقطع ایستگاه و احداث رمپ دسترسی در ضلع جنوبی ایستگاه جهت تسریع در عملیات اجرائی

گودبرداری ایستگاه به میزان 38000مترمکعب، برابر با 93 درصد از کل ردیف مربوطه به اتمام رسیده است.

اجرای مش و شاتکریت دیواره ایستگاه به میزان 3675 متر مربع، 94 درصد از کل ردیف مربوطه به اتمام رسیده است.

تخریب سگمنت تونل جنوبی و شمالی به مقدار 820 عدد، 92 درصد از ردیف مربوطه انجام گردیده است.

اجرای فونداسیون ایستگاه به طول 80 متر طول ، 75 درصد از ردیف مربوطه اجرا شده است.

اجرای دیواره­های جانبی طبقه سکو به میزان 780 متر مربع ، 54 درصد از ردیف مربوطه اجرا شده است.

اجرای دال سکو و دیوار زیر سکو به مقدار 60 متر طول ، 58 درصد از ردیف مربوطه اجرا شده است.

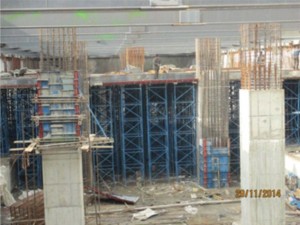

اجرای ستون های میانی ایستگاه به تعداد 10 عدد ، یعنی 50 درصد از کل ردیف مربوطه اجرا شده است.

قالب­بندی سقف طبقه سکو (کف تیکت هال) به 850 مترمربع ، 30 درصد از ردیف مربوطه اجرا شده است.

ایستگاه قونقا ( شماره 13)

گودبرداری زیر سقف اجرا شده به میزان 10000مترمکعب ، 18 درصد از ردیف مربوطه اجرا شده است.

اجرای سازه نگهبان دیواره­ها توسط سیستم نیلینگ به تعداد 112 عدد

اجرای شمع های میانی ایستگاه به تعداد 7 عدد 60 درصد از ردیف مربوطه اجرا شده است.

حفاری سایت غربی به مقدار 14 متر طول و آماده­سازی جهت اجرای دال نهائی و بازگشایی ترافیک ضلع غربی میدان

ایستگاه لاله (شماره 15)

نصب 2 دهنه  استرات در نیمه شرقی جهت بالا بردن ایمنی سیستم سازه نگهبان موقت ایستگاه و آماده­سازی جهت نصب سایر استرات­ها (7 دهنه)

بعلت ورود دستگاه حفار تونل­ها (T.B.M) به این ایستگاه حین عملیات اجرائی ایستگاه و آماده­سازی لازم جهت امکان عبور آن از ساختگاه هزینه و اتلاف زمان زیادی به مشارکت تحمیل نمود.

ایستگاه امام حسین (شماره 16)

اجرای مش و شاتکریت دیواره ایستگاه به میزان 3658 متر مربع ، که 81 درصد از کل ردیف مربوطه را شامل می­شود.

اجرای سیستم نیلینگ ایستگاه به میزان 1164 عدد ، که 81 درصد از کل ردیف مربوطه را شامل می­شود.
